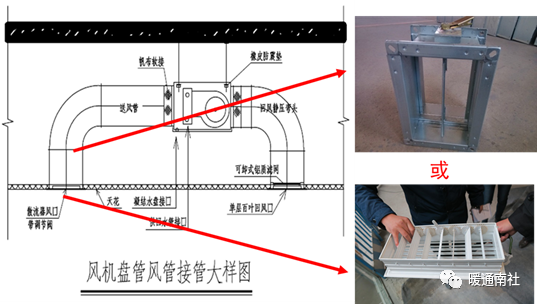

吊柜机、风机盘管安装图例

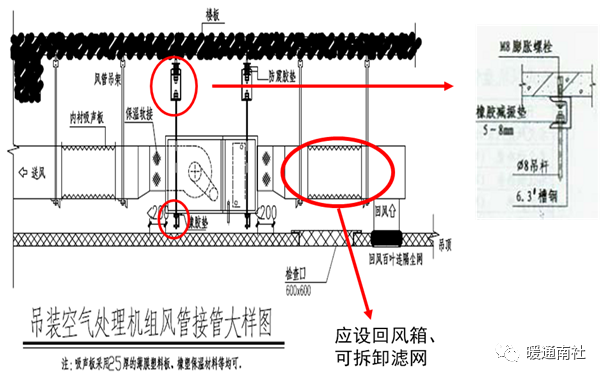

吊柜机、风机盘管安装常见质量问题——材料不合格:

1、未按设计要求配置减震措施;

2、吊杆直径不满足设计要求。

吊柜机、风机盘管安装常见质量问题——施工管控不到位:

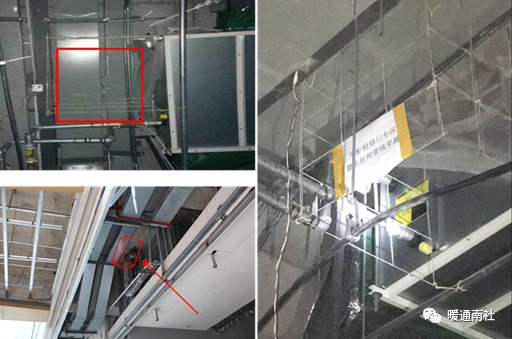

1、检修空间不足,无法进行更换电机、皮带、清理滤网、检修进出水阀门、过滤器等检修工作;

2、冷凝水排放出现倒坡现象;

3、风机盘管冷凝水管与排放口之间的连接软管长度过长。

吊柜机安装后在检修门和过滤网处预留合理检修空间,满足更换电机、皮带、清理滤网、检修进出水阀门、过滤器等检修条件;

风盘及风柜的检修口宜设置在水管和过滤网夹角处;检修口尺寸500*500,暗藏式。

风机盘管冷凝水管与排放口之间的连接软管长度不得超过300mm;

吊柜机安装减震需符合要求:

应设置回风静压箱,滤网方便拆卸杜绝无回风箱、无回风口、假回风口等各种不连接等情况出现。

送风管,回风管与风口连接应采用硬连接方式:

个别风口无法满足硬连接,可采用可伸缩性金属软管,长度不宜超过2m。并不应有死弯或塌凹。或采用柔性非金属软管,应松紧适度,长度为150~250mm,不得有扭曲、受力现象,不得用柔性软管做变径管使用。

支管或送风口带调节阀。
