一.风管制作安装

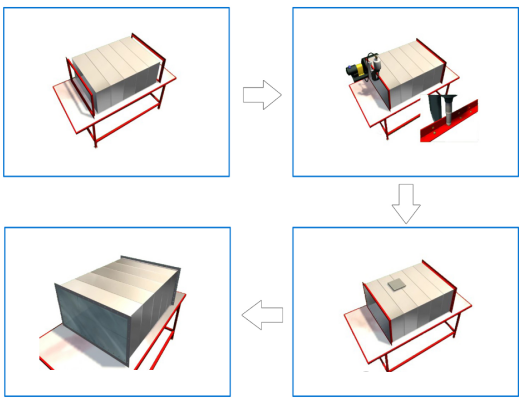

在加工车间按制作好的风管用料清单选定镀锌钢板厚度,剪切、压筋,钢板酒精擦拭,钢板折方操作时使机械上刀片中心线与下模中心重合,折成所需要的角度。
角钢法兰风管制作

用液压铆钉钳或手动夹眼钳用5X10铆钉将风管铆固,并将四周翻边;翻边应平整,不应小于6mm,四角应铲平,不应出现豁口,以免漏风。对成型风管二次酒精擦拭并包装。
共板法兰风管安装

根据风管长度下料制作法兰,插入制作好的风管管壁端部,再用铆(压)接连为一体。将半成品风管及配件进行缝合、安装法兰角,调平法兰面,检验风管对角线误差,最后在四角用硅胶密封。
风管支吊架制作

水平风管支吊架竖杆采用通丝螺杆,横担采用角钢(具体型号根据风管大小而定),竖向风管固定采用角钢制作支架。
漏光试验

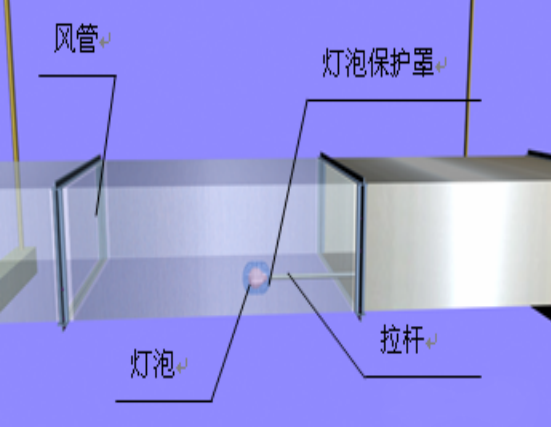

在黑暗的环境下,用电压为24V、功率在100W以上、带保护罩的灯泡沿着被检测风管缓慢移动,在另一侧进行观察,有光线射出则说明查到明显漏风处,作好记录并进修补。
风管保温

风管保温在严密性试验及隐蔽验收合格后进行,将风管表面擦拭干净,在风管粘贴保温钉,然后铺覆保温材料。
二.主要设备安装

板式换热器基础

安装时注意板换的中心位置不在基础的中心,移动或者安装垫铁时注意不能造成设备的倾覆。

设备四周预留出足够的检修空间,以便设备出现故障时检修。合理安装板换进出口管的支吊架,避免将板换进出口管道的重量压在设备法兰上。
2.空调机组、新风机组
空调机组吊装

设备就位的先后顺序,应由里向外,设备不得承担外接管道的重量,所有进出风管应设支承和固定。

空调机组落地装基础

空调机组落地安装需设混凝土基础和橡胶减震垫,固定时地脚螺栓稳固,承受荷载范围应满足规范要求,并有防松动措施。
空调机组安装

机组各段连接时应按厂家要求进行连接,保证组装好的机组整体平直、表面平整,连接严密、牢固。
3.离心式风机(防排烟风机电机外置)

离心式风机吊装

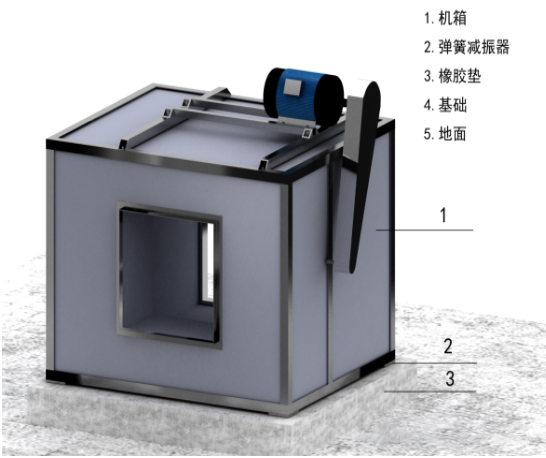

风机的隔振钢支、吊架,其结构形式和外形尺寸应符合规定,焊接应牢固。
离心式风机落地装基础

落地式离心式风机安装需设混凝土基础和弹簧减震器,基础承受荷载范围应满足规范要求,地脚螺栓稳固,并有防松动措施。

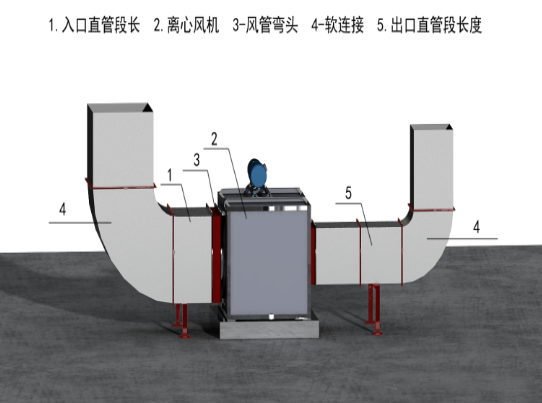

离心式风机安装

风管与离心式风机连接时,不得强行对口,机壳不应承受其他机件的重量。
4.冷却塔

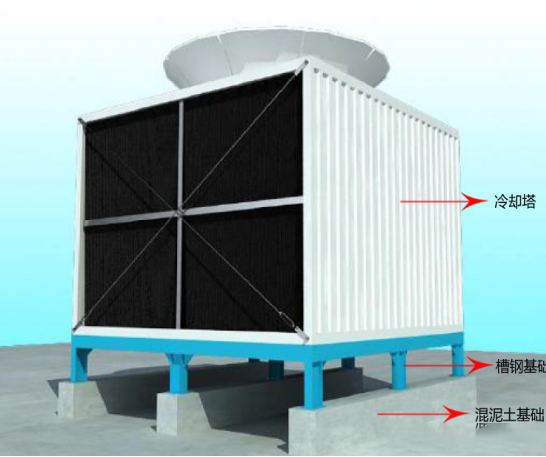

冷却塔安装

在冷却塔组装的过程中,需对其质量进行过程监控。各连接部件均应采用镀锌螺栓,有振动部位的连接需加设弹簧垫圈。施工过程中做好防火措施。
5.风机盘管

风机盘管支吊架安装

风机盘管安装需要单独为末端设备配置支吊架,采用底部托架时应避免遮挡末端装置下部检修口。

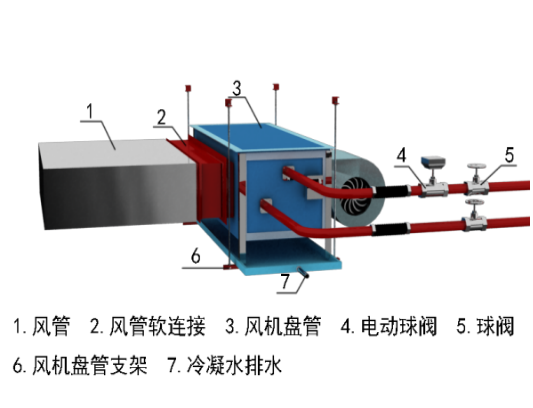

风机盘管安装

风机盘管安装时应与前段的支管有4倍直径的距离,端设备与风管可以采用插入方式连接,进风接管的直径应与末端装置接口直径相同,末端设备进出口连接均采用软连接。
三、风口安装

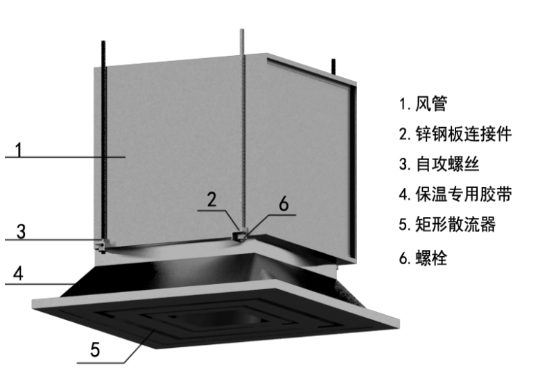

散流器

矩形风口两对角线之差不应大于3mm。风口与风管的连接应严密、牢固;边框与建筑装饰面贴实,外表面应平整不变形,调节应灵活。
排烟口

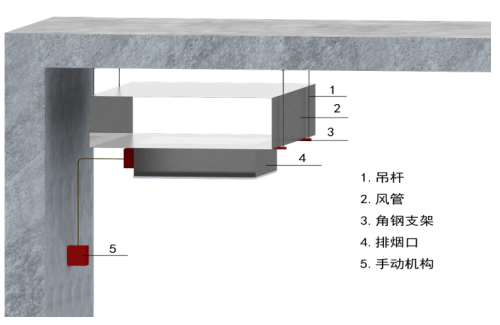

排烟口安装

排烟口在吊顶安装时,排烟管道安装底标高距吊顶面的尺寸应大于250mm以上;排烟口操作装置的电气接线及控制缆绳采用DN20套管,控制缆绳套管的弯曲半径不小于250mm,弯曲数量一般不多于3处。
