一、冷媒系统安装规范
-
铜管水平安装时:管径大于20mm 时,支吊架的间距不应大于2m;冷媒管管径小于20mm时,支吊架的间距不应大于1.2m; -
铜管垂直安装时:管径小于20mm时,支吊架的间距不应大于3m;冷媒管管径大于20mm时,支吊架的间距不应大于2m。
-
焊接工作宜向下或水平侧向进行,尽可能避免仰焊。焊接时,须先向配管内充入0.05Mpa左右的氮气,以冲走配管内的空气。 -
焊接过程中应用氮气进行保护,防止焊接时产生氧化物焊接完毕后可用氮气吹冷,不可用冷水喷洒,以免焊口骤产生裂纹。
-
铜管的切割应尽量使用割管器切割,注意防止铜屑落入管内。 -
扩口后不得有歪斜、变形、裂口等缺陷。
冷媒管与室内机连接300-500mm处应固定,冷媒管转弯处300mm固定,冷媒管走向横平竖直,支撑固定符合规范。
冷凝水管安装要求

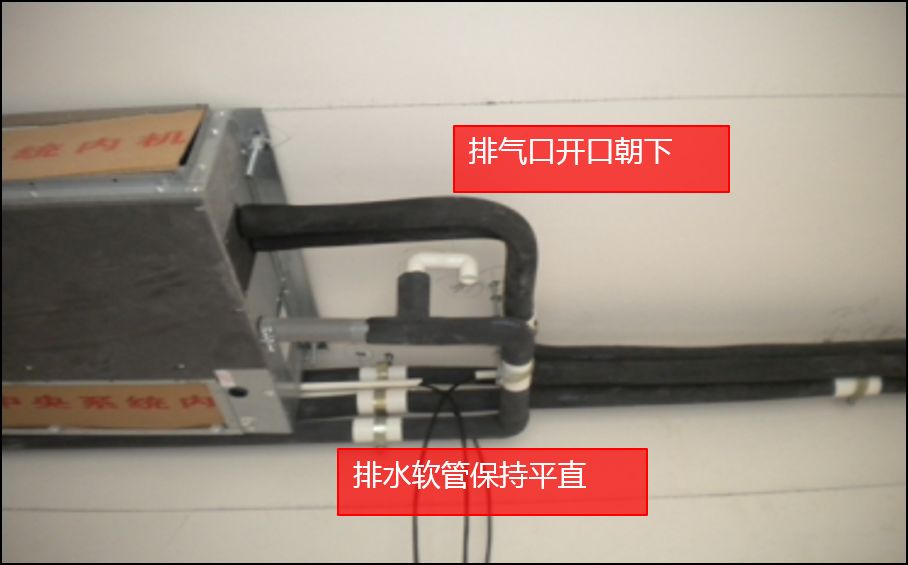

冷凝水横管保证至少1:100的倾斜度,吊杆支撑间距0.8~1m,冷凝水管固定码间隔要统一,固定间隔800-1000mm/个。排水管最高点应设通气孔,以保证冷凝水顺利排出。冷凝水管道坡度不小0.5%,不得出现倒坡。
机器吊装时采用双螺母固定,防止机器长期震动,造成螺丝松脱。吊装丝杆保持统一,丝杆要保持垂直,长度统一在机器的中间位置,若丝杆长度大于1.5m时,须采用加强部件进行对丝杆加固,防止弯曲变形。
室内机水平吊装,机器水平安装±1°以内,保证后期接管、风口安装的水平度。吊装后做防尘保护,机器吊装完成后及时全方位包裹保护,防止装修过程中的灰尘进入机器堆积在翅片上,造成空调换热面积减少,导致空调效果下降。

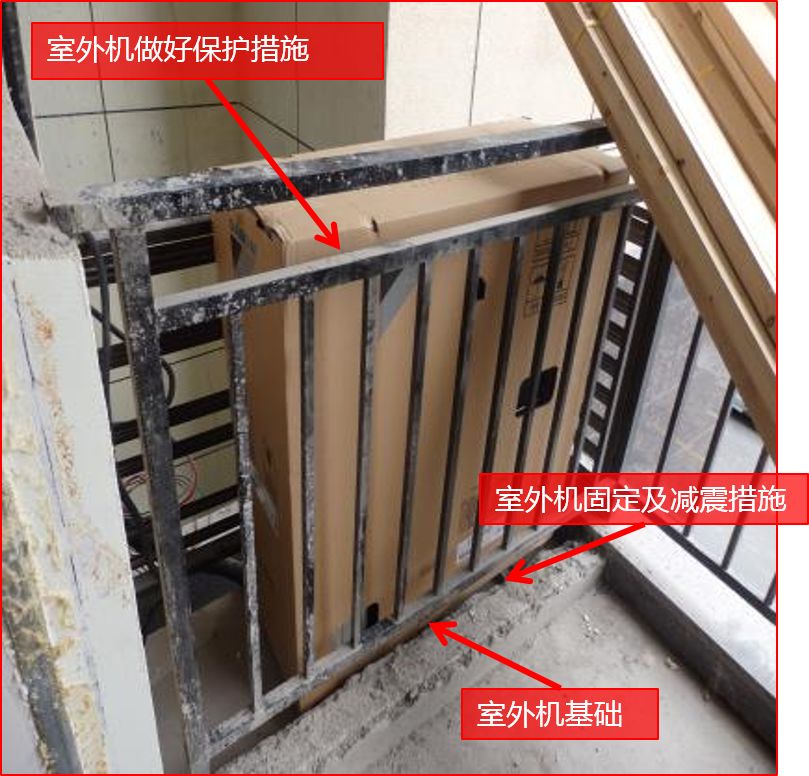

室外机安装时需要做基础及支架和减震措施。室外机重量一般都很大,安装基础可以保证安装机器处的承重要求,减震措施可以减少噪音。保证支架承重能力达到使用要求,侧出风机器,应在上部份再进行有效固定,防止机器侧偏。室外机水平安装,机器水平安装±1°以内,保证基础承重均匀,保证机器运转稳定。

-
室外机和室内机的电源各自单独从配电箱或电器开关盒里接出,室内机的电源不能从室外机里引进。每台室外机应单独设开关控制。 -
每台室外机应单独设漏电开关进行控制。 -
室、内外机的电源线应穿钢管或U-PVC管敷设。 -
电源线和控制线应分开安装,不得穿同一套管。
-
传输线使用屏蔽双芯线CVVS或CPEVS,无极性。屏蔽线的屏蔽网单端接地。 -
当传输线总长度应小于500m时,线径为1.25mm2以上; -
传输线应穿U-PVC管敷设,套管管径为DN16以上。 -
传输线采用串联方式连接,除室外机与室内机的接线端子外,其它部位不得有接头。 -
传输线连接不得形成闭路。
-
遥控线使用无屏蔽双芯线,线径为0.5-0.75mm2; -
当遥控线长度超过10m时,采用规格与传输线相同的电缆。
-
先升压到0.5Mpa(5kg/cm2),停止加压5分钟以上进行泄露检查; -
升压到1.5Mpa(15kg/cm2),停止加压5分钟进行气密性检查; -
后升压到4.15Mpa(42kg/cm2),进行强度试验,24小时以上保压,压力不降为合格。
-
压力修正:温度变化1度压力相应变化0.1kg/cm2。 -
同时从气管和液管充氮气。压力表的量程6.0Mpa。 -
如需长时间保压,应将压力降低到3.5Mpa以下。
10、冷媒剂添加
多联机系统冷媒剂充装量包含三部分:室外机出厂之前已经充装的制冷剂、室内机需要充装的制冷剂和连接室内外管道内需要充装的制冷剂。
冷媒管在添加冷媒剂之前,必须经过吹洗和气密试验合格后,先用真空泵将冷媒管内的空气抽空干燥,在使用真空泵抽真空时,一是要防止真空泵的润滑油逆流入冷媒管内,[本文来源:制冷百科]可使用带电子单向阀的真空泵,二是要从冷媒管高低压两侧同时进行抽空。抽空完保持真空1h后方为合格,再进行冷媒剂添加,添加冷媒剂应根据冷媒管的直径和长度计算后再使用电子称进行定量添加。冷媒剂添加过多或过少都影响室内机的制冷制热效果。
总结
多联机系统安装是一套细致活,在国家暂无相应的安装质量标准又设计者未明确施工质量的指导和要求的情况下,大多数施工都根据厂家和经验指导性安装,造成工程竣工后,系统运行存在很多问题,如室内空调制热(制冷)效果不佳、冷媒剂量不足、室外机无导风管等。借助本工程的经验以便其他工程施工的重视。
