一、先记住一句话
鲁班奖的井道:
暗室明做、管线成行、支架统一、封堵规范、标识齐全、干净漂亮。
不管水电井,全都按这个逻辑干。

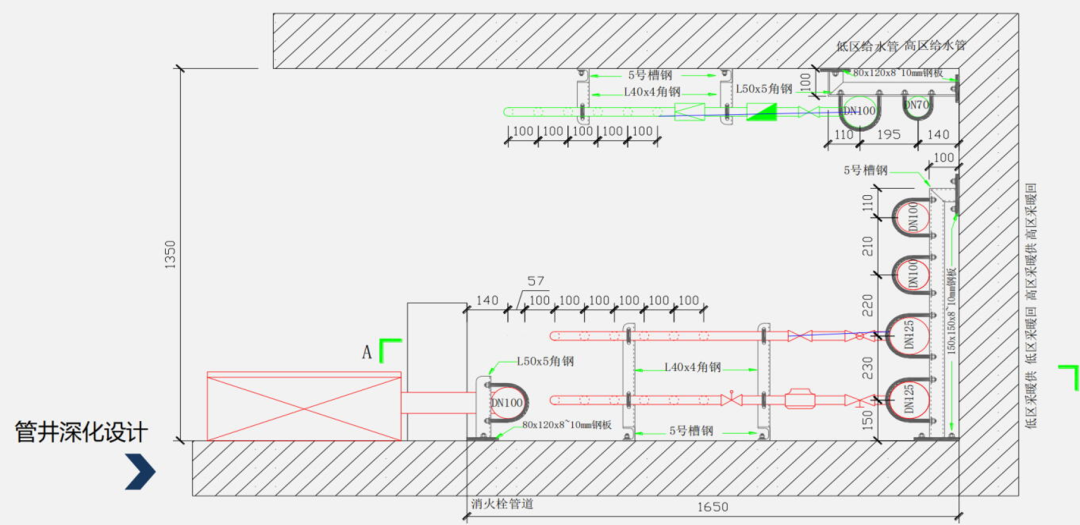

– BIM 综合排布:先画好图,再施工

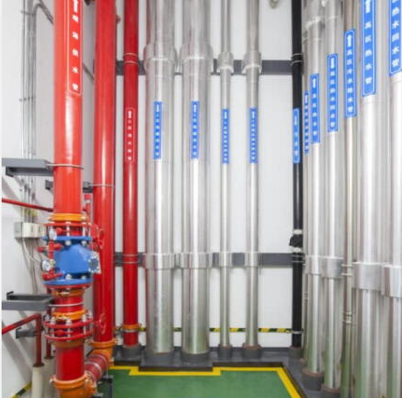

水管、风管、桥架、消防管分层、分侧、不打架
– 做样板井:整层做一个标准井,验收通过再大面积干


– 井内墙面、顶板全部抹灰/刮白/精装修,不是毛坯
– 地面做防滑地砖/水泥砂浆压光,带排水坡度

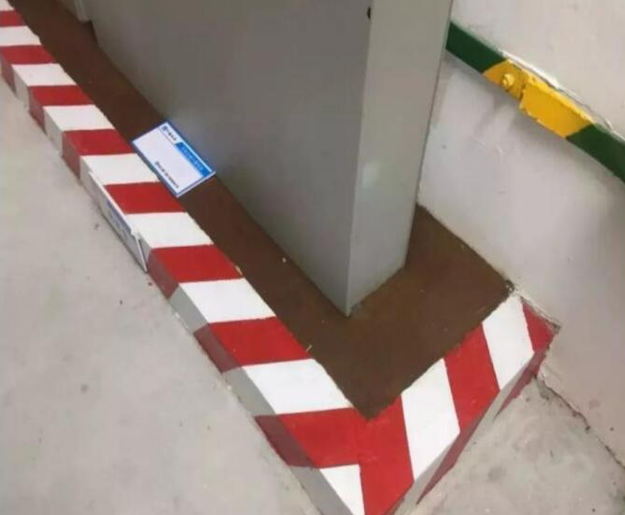

– 门口做50mm 高混凝土挡水坎,防渗水
– 管井门洞尺寸统一、方正、收口顺直
3. 管道安装(最关键)

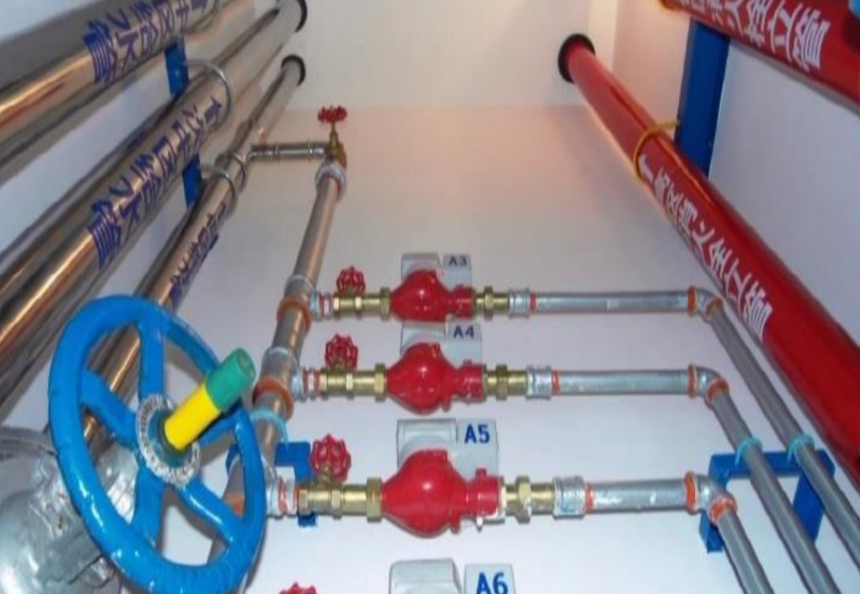

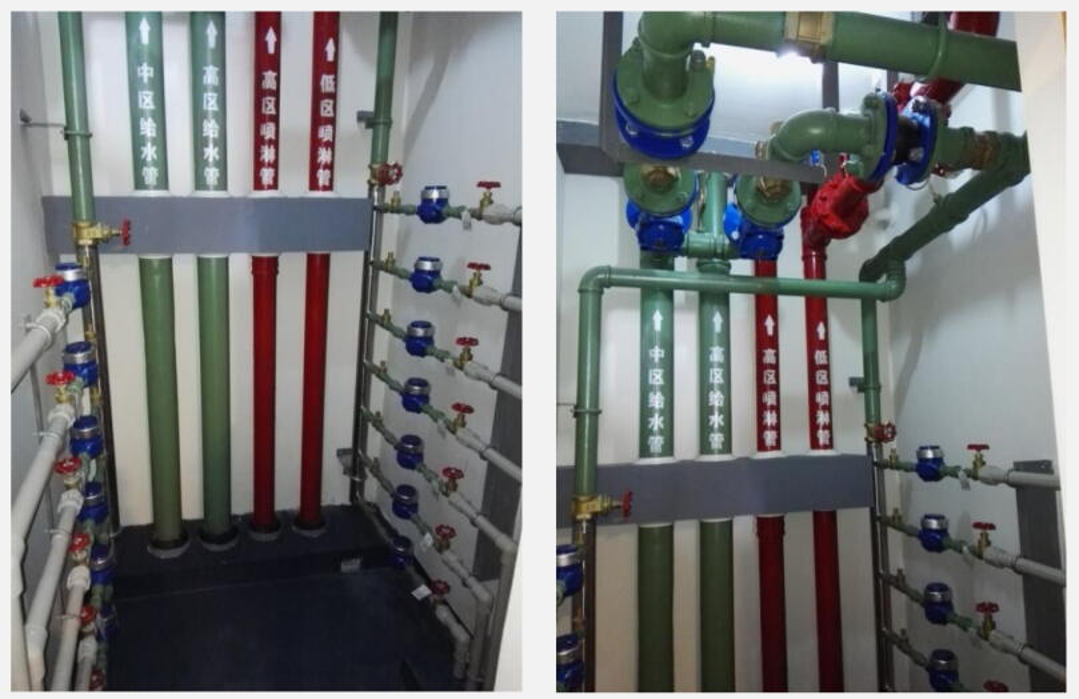

– 所有管道横平竖直、间距一致、标高统一
– 同类型阀门朝向一致、高度一致、手柄方向一致
– 管道转弯、变径要顺、规矩、对称
– 保温:- 平整、无空鼓、无破损
– 接口严密,压边均匀
– 铝皮/彩壳收口顺直、铆钉间距一致


4. 支架(鲁班奖看支架最严)
– 统一用成品支架/型钢加工支架,不随便焊
– 支架间距规范、排列一条线
– 全部除锈→刷防锈漆→面漆,颜色统一
– 管道与支架之间加橡胶垫/木托,防冷桥、防噪音

5. 穿楼板、穿墙(必扣分点)

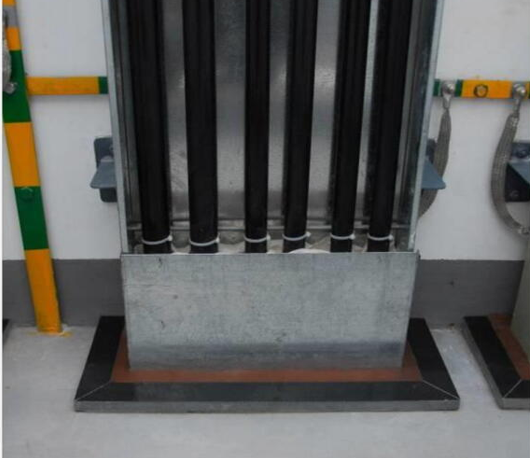

– 穿楼板必须加钢套管
– 套管高出地面 50mm
– 套管与管道之间用防火泥/防火封堵材料填实
– 表面平整、美观、不外露乱渣
– 管根做防水圆弧、防水加强

6. 标识(创优必做)

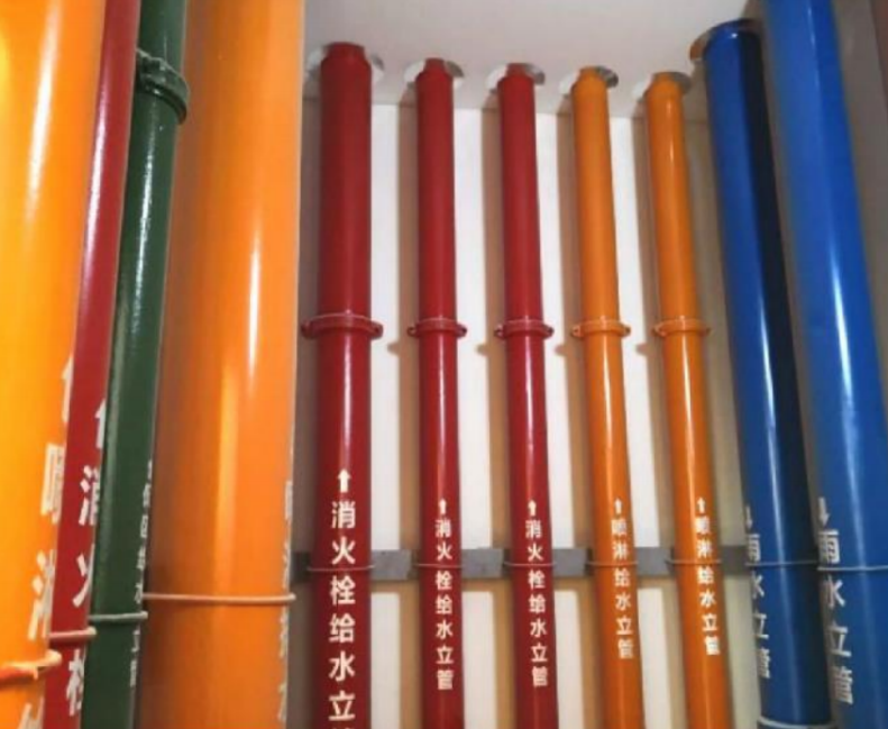

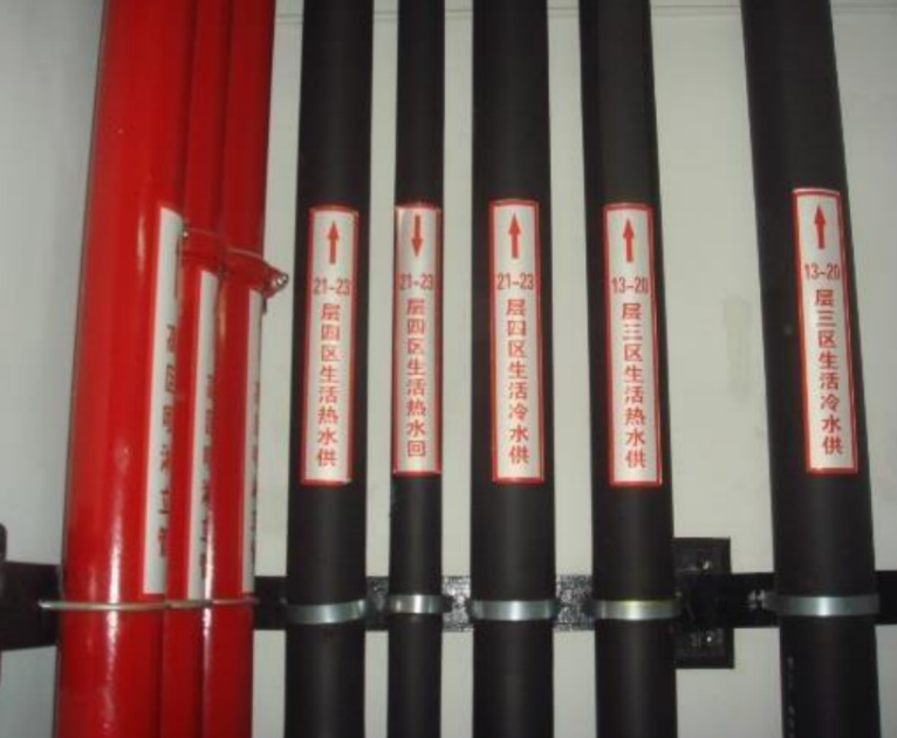

– 管道色环、介质名称、流向、编号齐全
– 阀门挂牌:编号+系统+状态
– 井内贴系统示意图

三、电井(强电井、弱电井、强弱电合用井)
1. 排布原则
– 强弱电分开布置、分侧敷设、间距足够

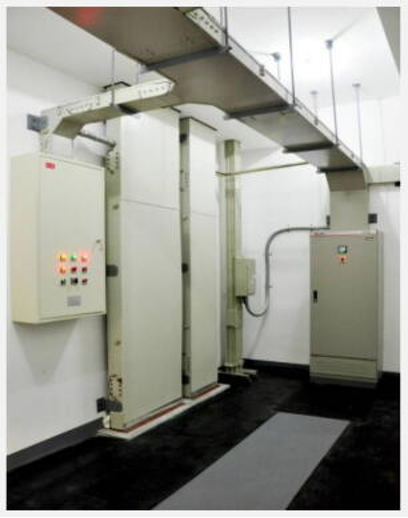

– 桥架、母线、配电箱排列整齐、标高统一
– 所有电箱横平竖直、门缝均匀、接地可靠
2. 桥架/母线做法
– 桥架顺直、无扭曲、接缝严密
– 支架统一、间距一致、接地跨接规范
– 母线槽:- 每层支架固定牢固
– 接头平整、绝缘良好
– 标识清晰

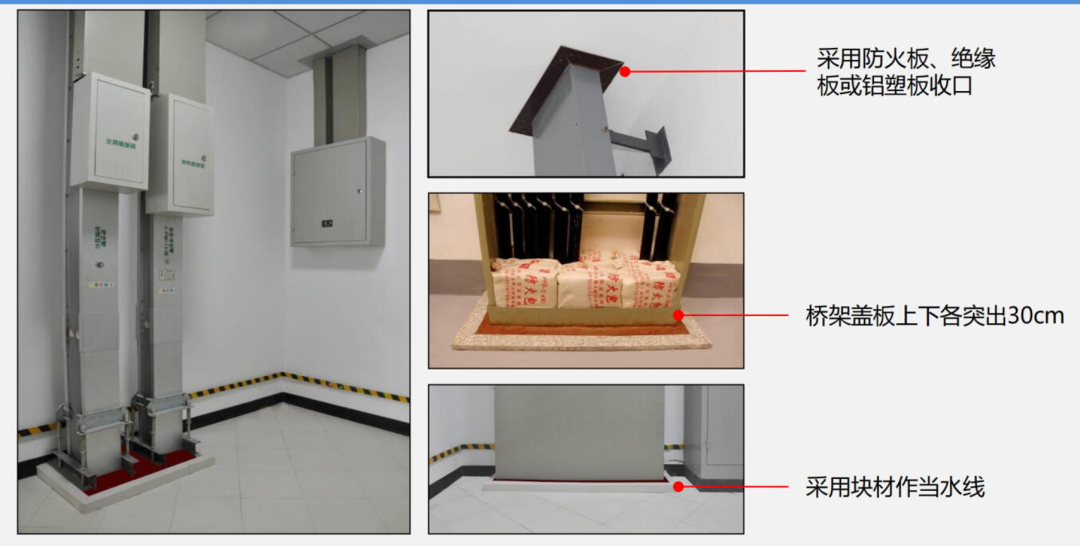

– 电井穿板洞口做防火封堵+防火挡水坎
– 用防火板+防火泥封堵,表面平整
– 不能有缝隙、不能有外露岩棉、不能乱七八糟


– 线缆排布整齐、不交叉、绑扎成束
– 箱内接线规范、线号清晰、接地可靠
– 箱内干净、无杂物、无多余线头
5. 接地与等电位
– 电井内竖向扁钢/铜排贯通全程
– 每层箱体、桥架、金属管道都要可靠接地
– 等电位端子箱规范、标识清楚
四、鲁班奖井道通用“高分颜值”标准
你现场对照看,做到这些基本就稳了:
– 井内干净、清爽、无建筑垃圾、无灰尘
– 所有管线一条线、一个色、一个间距
– 支架统一样式、统一颜色、统一间距
– 封堵平整、密实、美观
– 标识统一字体、统一位置、统一高度
– 门、锁、五金、接地、检修空间全部规范
