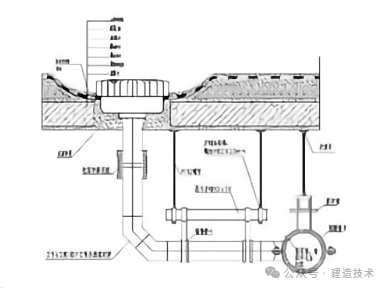

安装后效果
泄流量大,节省管材,减少空间占用。

适用范围
虹吸雨水管道安装。
工艺流程
(1)热熔对焊连接
①在对接焊机上夹紧管材和管件的插口端,清洁插口端。
②移动可动夹具,将管材、管件连接面在铣刀上刨平,取下铣刀,检查管端连接面,使其间隙不大于0.3mm。
③校直对接焊机上两个对应的待接件,使其在同一轴线上,错边不宜大于壁厚的10%。
④将加热工具放在两连接面之间。使对接焊机上的管材靠近加热工具并施加一定的压力,保持正确的焊接温度。直到融化形成沿管材整个外圆周平滑对称的翻边为止。
⑤加热完毕,连接件应迅速脱离加热工具,并用均匀外力使其完全接触,形成凸缘。
(2)悬吊架安装
悬吊架应按测量放线,固定的顺序进行安装。管道支吊架应固定在承重结构上,埋设牢固、位置准确。方形钢导管悬挂点间距和向管卡、锚固管卡的设置间距应满足计要求。
(3)立管安装
①按照图纸预制立管,将预制好的立管上半部拴牢,上拉下托将立管下部管口与下层管口对齐。立管对好口后,把甩口及立管检查口方向找正,上层的人用木楔将管在楼板洞处临时卡牢、吊直上好套。复查立管垂直度,将立管临时固定牢。
②HDPE立管的锚固管卡间距不应大于5m,导向管卡间距不应大于15倍管径。
(4)埋地管安装
开挖埋地管沟槽,一次成形,不超挖,不支模。安装埋地管并打100mm厚混凝土垫层。对于埋地较深的埋地管(覆土厚度大于700mm)直接回填分层夯实。埋地浅的管段则改用360°煨管保护。
(5)灌水试验:
由雨水斗灌水,排尽空气后灌水高度至雨水斗。灌水试验持续1h,不渗不漏即为合格。
![]() |
![]() |
