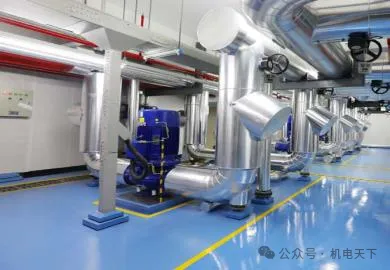

1.水泵安装

施工准备→基础放线→基础验收→水泵就位与初平→精平与抹面→加油盘车→试运转
(1)水泵机组基础的减震形式正确,减振装置合格,立式水泵的减振装置不应采用弹簧减振器。
(2)水泵吸入管变径连接时,采用偏心异径管件并采用管顶平接。水泵出水管变径采用同心异径管同轴连接。
2.给水管道安装

施工准备→支吊架制作安装→管道预制加工→干管安装→支管及配件安装→管道试压→管道防腐和保温→管道消毒、冲洗
(1)当采用塑料、不锈钢、铜等材质的管道时,其与金属支、吊架间应加衬不含氯非金属垫片或对管道做管套包覆。
(2)当阀门与管道连接时不能使阀体承担管道的重力,应在阀门两侧的管道上设置支吊架,且以不影响阀门开闭和拆装为宜。

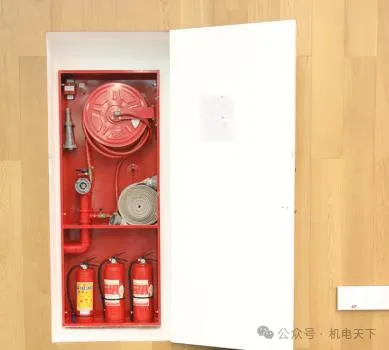

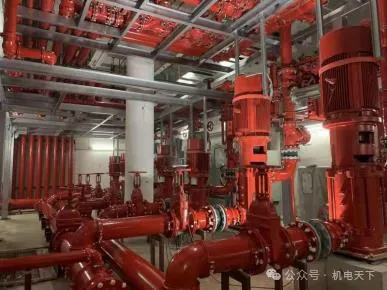

3.室内消火栓系统安装

室内消火栓系统安装施工准备→消防水泵安装→干、立管安装→消火栓及支管安装→消防水箱和水泵结合器安装→管道试压→管道冲洗→消火栓配件安装→系统通水试调
(1)沟槽式连接管道支、吊架不得支承在连接头上。水平管的任意两个连接头之间和弯头处必须有固定支、吊架。
(2)消火栓栓口应朝外,并不应安装在门轴侧;栓口中心距地面为 1100mm,无渗漏或渗漏的痕迹。
4.潜污泵安装

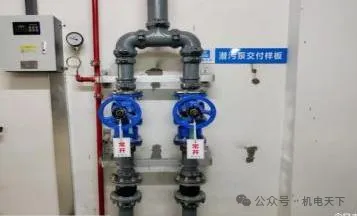

施工准备→自耦装置安装→管道安装→泵体安装→液位控制器安装→检测与调整→试运转
耦合式潜污泵与管路连接可采用硬连接方式,但在管路中必须加设软接头,需注意软接、阀门、压力表、固定支架的连接顺序。

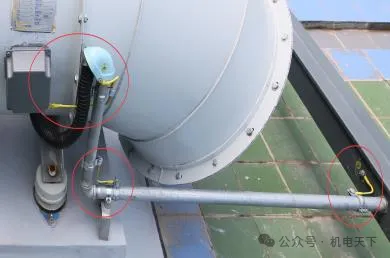

施工准备→基础验收、定位-→支吊架及减震器安装-→风机安装-→设备配管→检查验收
(1)风机安装应保证水平度及垂直度,风机的安装方向要正确,不得出现进风口与出风口反接的情况。
(2)排烟风机应设在混凝土或钢架基础上,且不需设置隔振装置;若排烟系统与通风空调系统共用时应设置隔振装置时,不应使用橡胶隔振装置。
6.风管安装

施工准备→测量放线→支吊架安装(风管检查)→组合连接→风管调整→风管严密性检测→检查验收
(1)风管支吊架间距应满足规范要求。当水平悬吊的主、干风管长度超过 20m 时,应与风管安装同步设置防晃支架,每个系统不应少于 1 个。
(2)支、吊架不宜设置在风口、阀门、检查门及自控机构处,离法兰、风口或插接管的距离不宜小于 200mm。
7.风阀安装

施工准备→支吊架制作安装→风阀安装→检查验收
(1)防火阀、排烟阀安装方向位置应准确,位于防火分区隔墙两侧的防火阀距墙面≯200mm。
(2)直径或边长尺寸≥630mm 的防火阀应设置独立支吊架。
8.接地装置安装

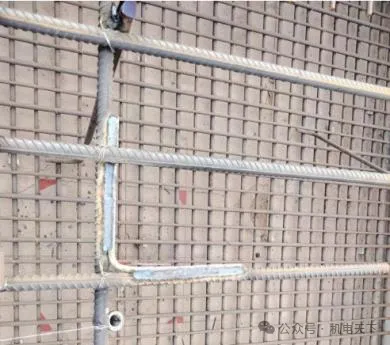

施工准备→定位→搭接底板筋→搭接主筋→焊连接板→标记主筋→测试
接地装置的焊接应采用搭接焊,搭接长度应符合下列规定:
A.扁钢与扁钢搭接不应小于扁钢宽度的2倍,且应至少三面施焊;
B.圆钢与圆钢搭接不应小于圆钢直径的6倍,且应双面施焊;不具备双面焊接条件的,搭接长度不应小于圆钢直径的 12倍。

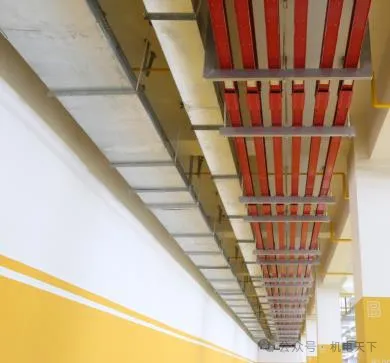

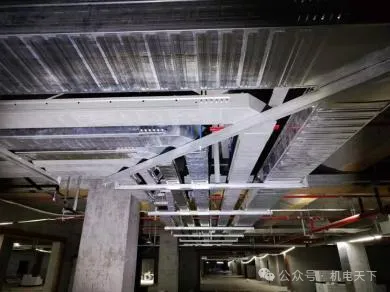

9.桥架安装

施工准备→支吊架选型→型钢除锈→弹线定位→支吊架制作→支吊架刷漆→通丝吊杆制作→通丝吊杆、吊架安装→槽架安装及固定→保护接地安装→桥架盖板安装
(1)非镀锌梯架、托盘和槽盒本体之间连接顿的两端应跨接保护联结导体,保护联结导体的截面积应符合设计要求。
(2)桥架盖板严禁使用自攻螺丝固定;屋面桥架需设置泄水孔,盖板设有斜坡散水,槽架拼缝处应设置有防雨措施。

施工准备→测位→管路敷设→箱盒稳装→管路固定→跨接线连接
(1)明装线管固定时一律采用离墙码。
(2)软管连接电气设备、器具应设置专用锁母,长度在动力工程≤0.8 米、在照明工程≤1.2 米。水泵、风机、风柜、冷机等设备端子箱进线应设置滴水弯。

施工准备→阀门试压→安装→系统试压→消毒、冲洗
(1)核对阀门的规格、型号、材质,并确定安装方向;阀门安装前按照规范进行(强度、严密性)检验试验。
(2)较大的阀门应在阀门的一侧或两侧设置支架,设置的原则为拆下阀门时不应影响管道的支撑, 一般支架距法兰 左右。

施工准备→系统试压→管道冲洗→清洁喷头→安装喷头→喷头试压
末端支架必须是防晃支架,安装末端支架时,应注意与喷头距离不小于 ,不大于 750mm。宽度大于 1200mm 的成排管线及风管应设置下喷,下喷应在管线两侧均设置支架进行管线固定。

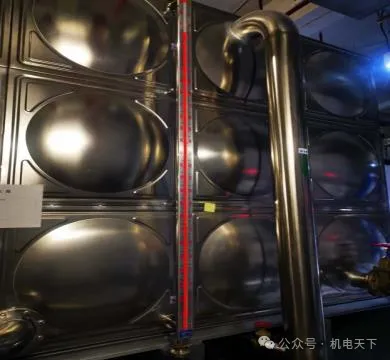

设备基础检验→设备就位→底座及框架焊接加工→箱体板材拼装→水箱管接配件安装→注水试验
(1)连接件与箱体同材质,防电化学腐蚀。不锈钢水箱安装时与支座间应有隔离措施,焊接材料应与水箱材质相匹配,焊缝应进行抗氧化处理。
(2)水箱的溢流管、放空管不得与排污管直接连接,管口不得伸入排水沟,溢流管口必须设密目防虫网。

施工准备→下料→缝制→成型→法兰组装→检验→软接安装
(1)柔性短管的长度宜为 150mm~250mm,接缝的缝制或粘接应牢固、可靠,不应有开裂;成型短管应平整,安装应松紧适度,无明显扭曲。
(2)柔性短管不应为异径连接管,矩形柔性短管与风管连接不得采用抱箍固定的形式。
15.风口安装

施工准备→确定安装部位→准备安装材料→安装风口→调试校准→验收
(1)风口不应直接安装在主风管上,风口与主风管之间的连接应通过短管连接。
(2)条形风口接缝处无明显缝隙,同一厅室房间内的相同风口高度应一致,排列整齐。
16.水管保温安装

施工准备→清理去污→绝热材料下料→涂刷粘胶→绝热层施工→防潮层施工→保护层施工→检查验收
(1)空调冷热水管道穿楼板或穿墙处的绝热层应连续不间断。
(2)水管道阀门、过滤器及法兰部位和通风管道阀部件、连接处的绝热结构应能单独拆卸且不应影响其操作功能。
17.配电箱、柜安装

施工准备→测量定位→基础制作安装→调平整→配电柜搬运安装→成品保护
(1)配电柜、箱的金属框架及基础型钢与保护导体可靠连接;对于装有电器的可开启门,门与金属框架的接地端子间应选用截面积不小于 4 mm²黄绿色绝缘铜芯软导线连接,并应有标识。
(2)相邻安装的明装配电箱,在订货时,应考虑安装的整体美观。箱体高度、厚度尽量保持一致。在狭窄空间安装配电箱时,需考虑门的开启方向、角度,便于后期操作维护。

施工准备→支架安装→避雷线调直→避雷线固定→连接引下线
(1)接闪线和接闪带安装应平正顺直、无急弯,其固定支架应间距均匀、固定牢固。当设计无要求时,固定支架高度不宜小于 150mm,平直段间距不大于 1m。
(2)接闪带的搭接采用“乙”字弯并上平、上下搭接连接,双面施焊,搭接长度要符合规范要求:(双面焊不小于 6D,D 为圆钢直径)。

设备点件检查→支架制作和安装→安装前绝缘检测→封闭插接母线安装→接地检查,绝缘、耐压试验→试运行验收
(1)母线槽跨越建筑物变形缝处时,应设置补偿装置;母线槽直线段敷设长度超过 80m,每 50m~60m 宜设置伸缩节。
(2)母线的拐弯处、与设备连接处及末端悬空时必须加支架。水平安装时,每节母线应不少于2个支架,垂直过楼板时选用专用支架。
20.普通灯具安装

施工准备→测位划线→灯具检查→灯具组装→灯具安装及接线→通电试运行
(1)灯具安装应牢固、洁净、美观。同一室内成排灯具应成一线,其中心偏差不大于 5mm。
(2)距地面高度小于 2.4m 的灯具,可接近裸露导体必须接地(PE)或接零(PEN)可靠,并应有专用接地螺栓,且有标识。
