雨污管网施工标准
工序·沟槽·连接·井室·化粪池 全流程指南
📌 1. 雨污水管道施工工序

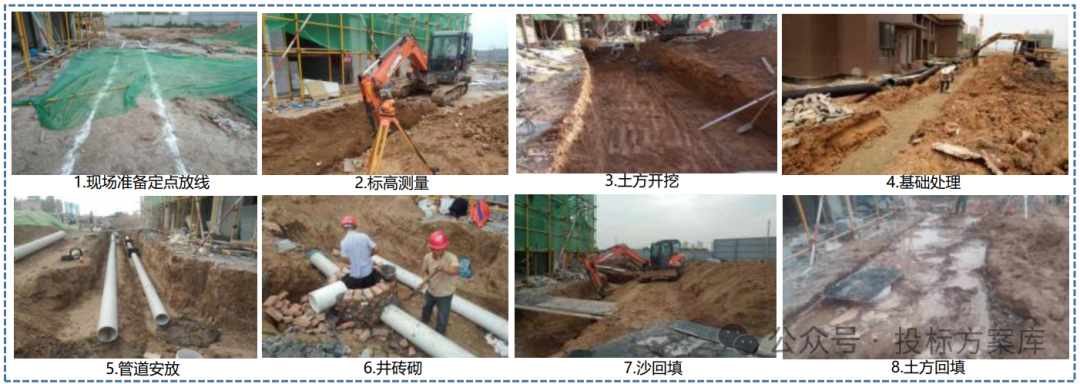

✅ 整体工序依据标准化流程:测量放线 → 沟槽开挖 → 地基处理 → 管道安装与连接 → 检查井施工 → 化粪池安装 → 严密性试验 → 土方回填。具体关键节点严格执行下列规范。

※ 以上为雨污水管道施工整体工序,各环节控制点详见下文质量要求。
🛠️ 2. 雨污管网沟槽开挖注意事项

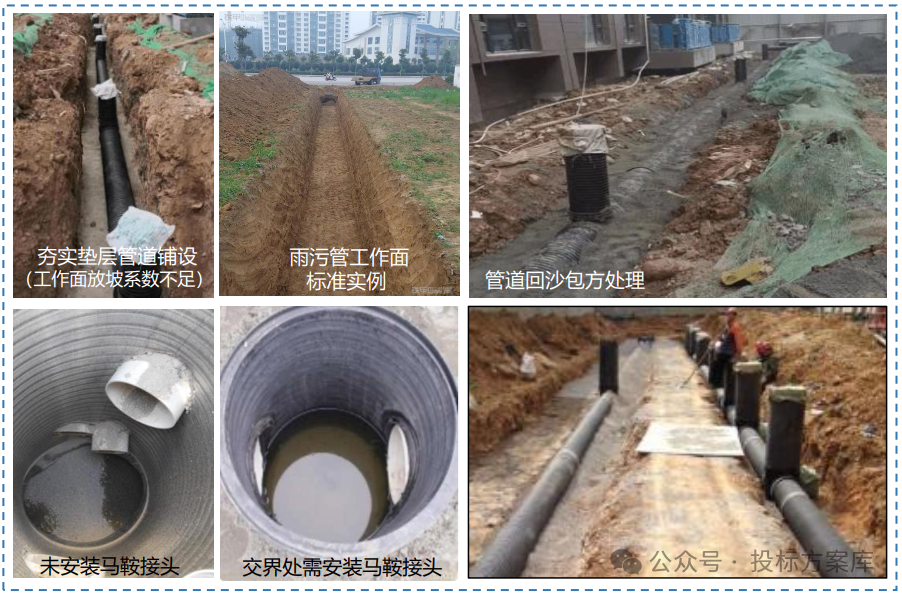

🔸 沟槽开挖保留层:槽底设计标高以上0.2m~0.3m原状土应给予保留,铺管前用人工清理,严禁超挖。若局部超挖,须用沙土或原土填补并分层夯实。
🔸 沟底处理:遇块石、岩石、砾石等坚硬物,应铲除至设计标高以下0.2m~0.3m,超挖部分用砂土或原土分层夯实,密度不低于天然地基密度。若槽底地下水丰富或土壤含水量较大,采用天然配沙石回填。
🔸 地基承载力:槽底地基承载力必须 ≥ 80kpa/m²。管槽开挖完成后立即进行承载力检测,不满足要求时经设计同意换填处理。
🔸 原状土/处理后地基:槽底应为原状土或经处理回填密实的地基,保证承载稳定。

🔗 3. 雨污管网连接注意事项
📍 管道地面拼接
在沟槽边坡平坦位置顺沟槽摆放管道,按井间距切割相应长度。管道切割使用木工切割锯,端部刨平。在管道连接部位下挖300mm深、比热收缩带宽200mm的操作坑,以便施工。
📍 接口连接方式(HDPE中空壁缠绕管)
管道接口使用胶粘剂粘接密封,保证密闭性及足够连接强度。连接应在当日温度较低或接近最低时进行。热收缩带的温度、时间控制须严格遵循技术指标和设备程序;接头处应有沿管节圆周平滑对称的外翻边,内翻边应铲平。管道结构连接采用机械吊装配合手拉葫芦张拉紧对接。

📍 沟槽内管道连接
与地面连接方式相同,但须注意及时排除地下水,接口过程中严禁泥、水进入接口部位。水位应始终保持在管底以下。
📍 管道与井连接
宜采用中介层法与井壁洞圈连接,详见矩形钢筋砼污水井施工章节。排水管道接入检查井时,管口外缘与井内壁平齐。有支管接入的井室,应在井室施工同时安装预留支管,管径、方向、高程应符合设计,管与井壁衔接严密;预留口管采用低强度砂浆砌筑抹平封口。
📍 管道修补措施(局部损坏)
-
管道敷设后,因意外造成管材局部损坏,可采取局部修补措施,修补方法有:
-
微损修补(≤20mm裂缝/孔洞):清理损坏部位,排尽管内水,用环己酮清理基面,取相似切片进行处理,土工布包缠固定。
-
中度破损(管壁破碎或孔洞≤100mm):剔除破碎部分,周边50mm清理干净,取≥2倍损坏面积的弧形切片热熔焊接,铅丝包扎固定。
-
严重损坏(超出上述范围):更换损坏管段或整根管道,重新敷设。

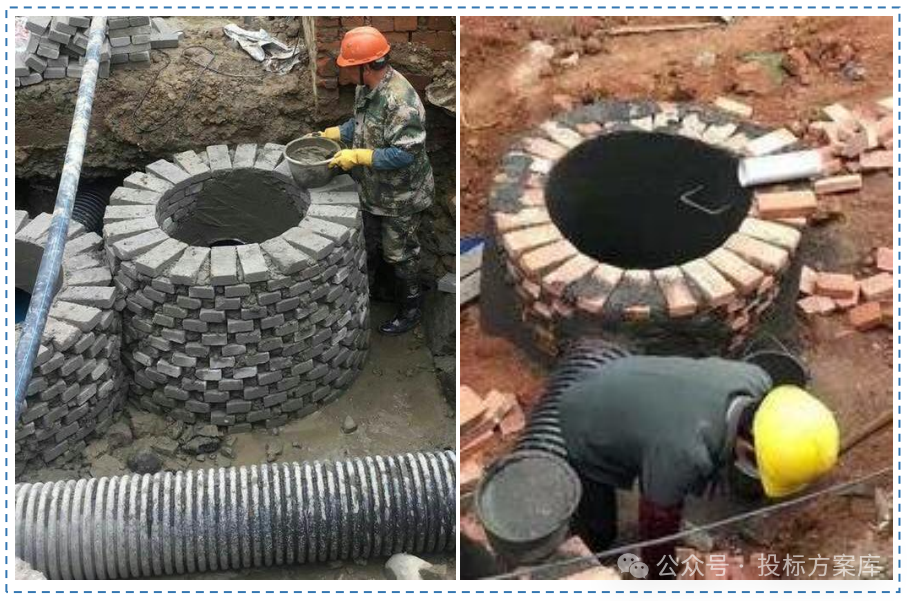

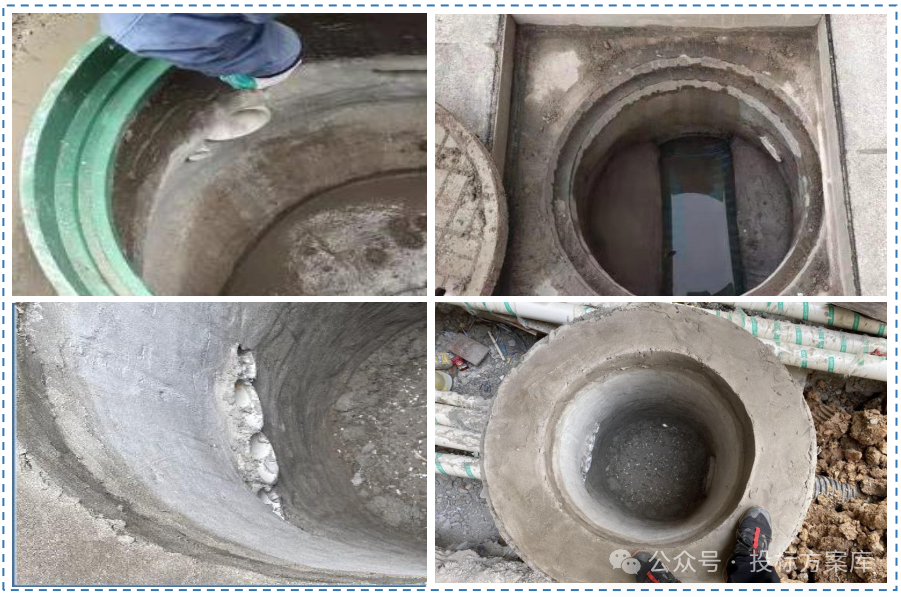

🧱 4. 雨污水井施工要求


-
1井底基础应浇筑砼基础,管道基础使用砂基础。
-
2砌筑井室时用水冲净基础,先铺一层砂浆再压砖砌筑,做到满铺满挤,砖间灰缝保持1cm。
-
3排水管道检查井内流槽应与井壁同时砌筑,石砌时表面用砂浆分层压实抹光,流槽须与上下游管道接顺,管内底高程符合质量标准。
-
4砖砌圆形检查井应随时检测直径尺寸,内壁采用原浆勾缝,有抹面要求时内壁分层压实,外壁用砂浆搓缝压实。
-
5踏步随砌随安,位置准确;未达到抗压强度前不得踩踏。
-
6预留管随砌随安,管径、方向、标高符合设计,管与井壁衔接严密,预留支管口用低强度砂浆封口抹平。
-
7砖砌井身二次接高时,须清理原砖面泥土杂物并用水清洗浸透。
-
8接入圆管管口与井内壁平齐,管径>300mm时应砌砖圈加固。管子穿越井壁或井底时留30-50mm环缝,用油麻、水泥砂浆填塞捣实。
-
9砌筑至规定高程后及时浇筑或安装井圈,盖好井盖。

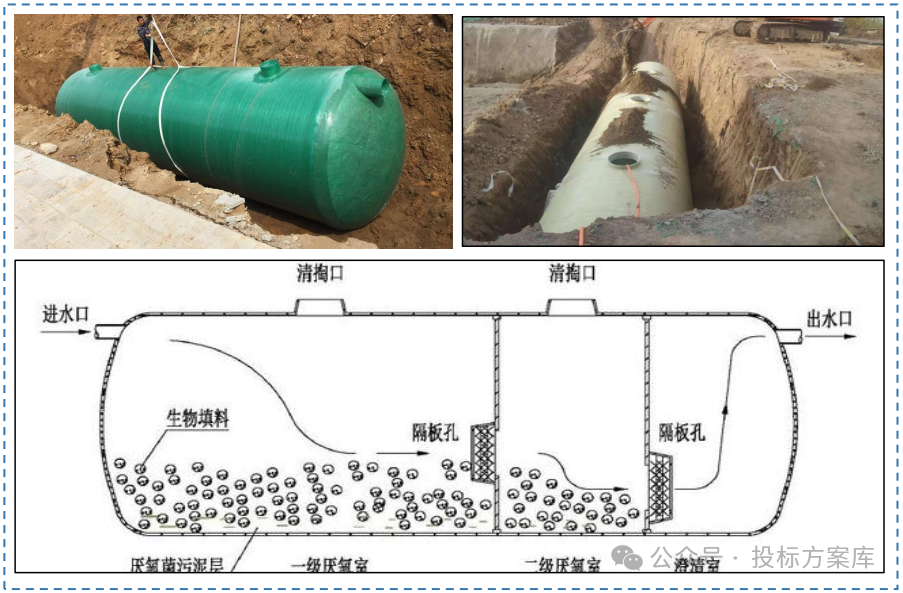

🏗️ 5. 化粪池施工要求
📏 测量放线
开挖前根据施工图及与楼间距确定化粪池槽底线及放坡边线,核对临时水准点高程。
🚜 基坑开挖
采用机挖机倒、人工修坡捡底的方法。依据边坡、底宽、挖深,机械开挖至距设计基底高程20cm停止,人工捡底至设计高程。坡度1:0.8,槽底用20cm碎石铺设垫层,验坑槽合格后进行下道工序。
🏗️ 化粪池安装
预制钢筋混凝土组合式化粪池体积及重量较大,采用起重机配合专业安装人员施工,安装验收合格后方可隐蔽。为避免回填扰动移位,采用分步回填,专职测量人员复核进出口标高,符合设计及图纸要求。

⛰️ 土方回填要求

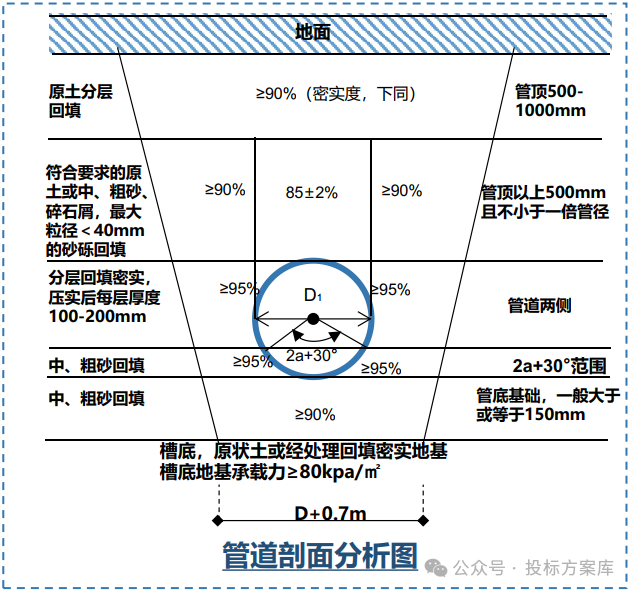

1. 回填范围及方式:基坑边口至池壁间以及盖板顶与检查井周边,均机械上土,人工分层摊铺,配合机械夯实分层回填。
2. 杂物清理:填土前清除坑内砖、石、木块等杂物。
3. 分层厚度:虚铺厚度控制≤30cm,按层摊铺、夯实。基坑底内采用人工手夯,质检员全程监控,确保回填密实度达标。
4. 安全监控:防止机械扰动及余土溅落,安全员监控原状土变化。
🧱 砌筑检查井(化粪池附属部分)
-
砌井前检查基础尺寸及高程,符合图纸规定。
-
用水冲净基础后铺一层砂浆,压砖砌筑,满铺满挤,灰缝保持1cm,砂浆拌合均匀,严禁水冲浆。
-
圆形井身采用丁砖砌法,外缝用砖渣嵌平,平整大面向外,砌完一层灌一次砂浆。
-
井内壁砖缝采用缩口灰,保证抹面抓牢。砌完后清理浮灰残渣。
-
井壁与化粪池接触部分必须座满砂浆,砖面与化粪池留1~1.5cm,用砂浆堵严,井壁外抹管箍以防漏水,化粪池抹箍处提前刷洗干净。
-
井身砌完后,外壁用砂浆抹严,所有外缝饱满,清干净灰渣,立即安装井盖防止杂物落入。
✔ 施工关键控制项总结
🔹 沟槽地基承载力≥80kpa/m²,换填或夯实必须密实;
🔹 管道接口热收缩工艺温度/时间严格,严禁泥水进入;
🔹 检查井踏步、预留管随砌随安,防止渗漏;
🔹 化粪池分层回填、防止位移,检查井收口规范;
🔹 整体闭水试验及隐蔽验收须符合设计及CJJ规范要求。
