施工临时用电负荷计算方法、报装规则及实例参考

一、临电计算方法

方法 1:单位功率面积指标法(前期快速估算)适合:拿地初期、无详细设备清单时

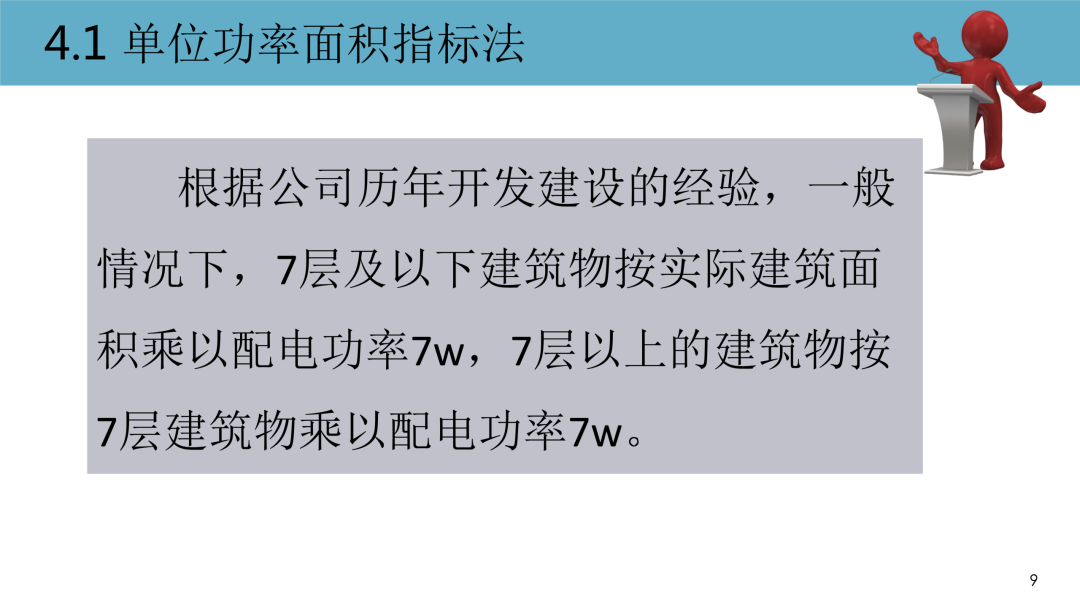

         7 层及以下:按实际建筑面积 ×7W/㎡
         7 层以上:统一按 7 层计算 ×7W/㎡
         功率因数 cosφ 取0.8

公式:P (kVA)= 7W/㎡ × 计算面积 ÷ 0.8

方法 2:设备功率统计汇总法(精准算负荷)

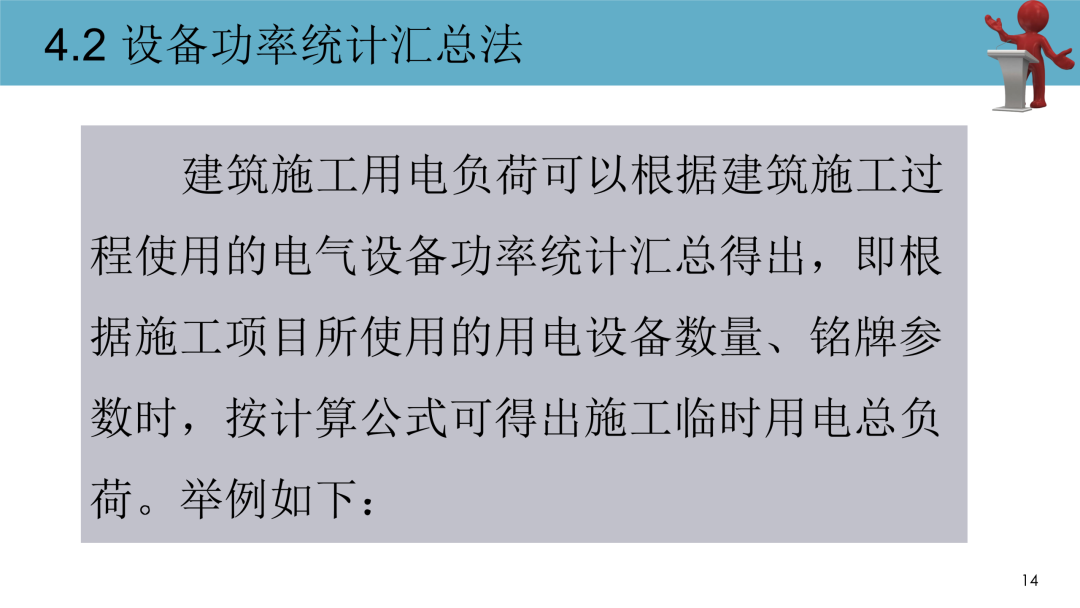

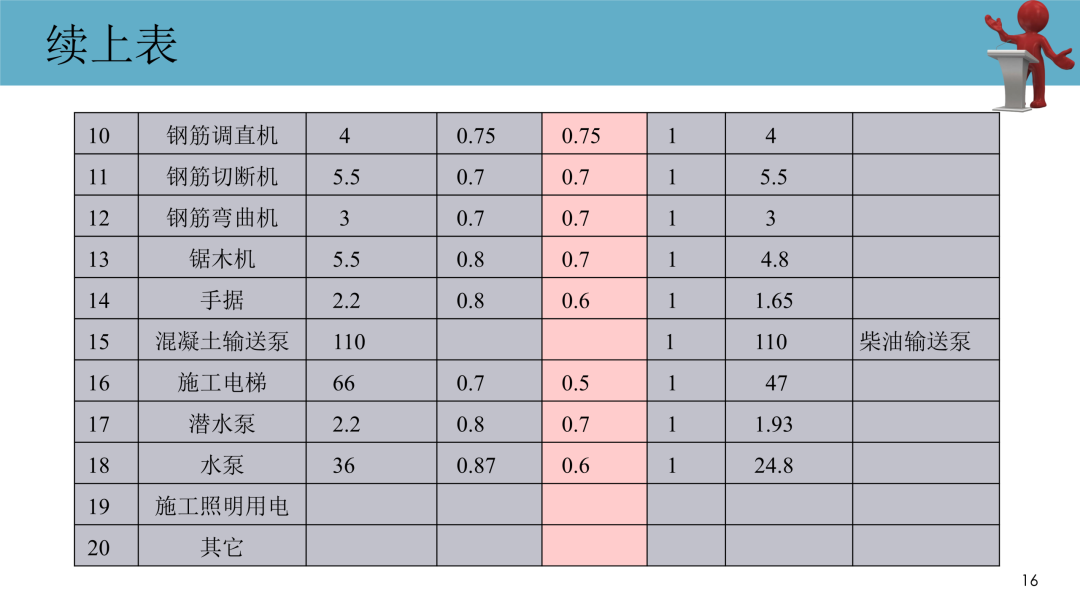

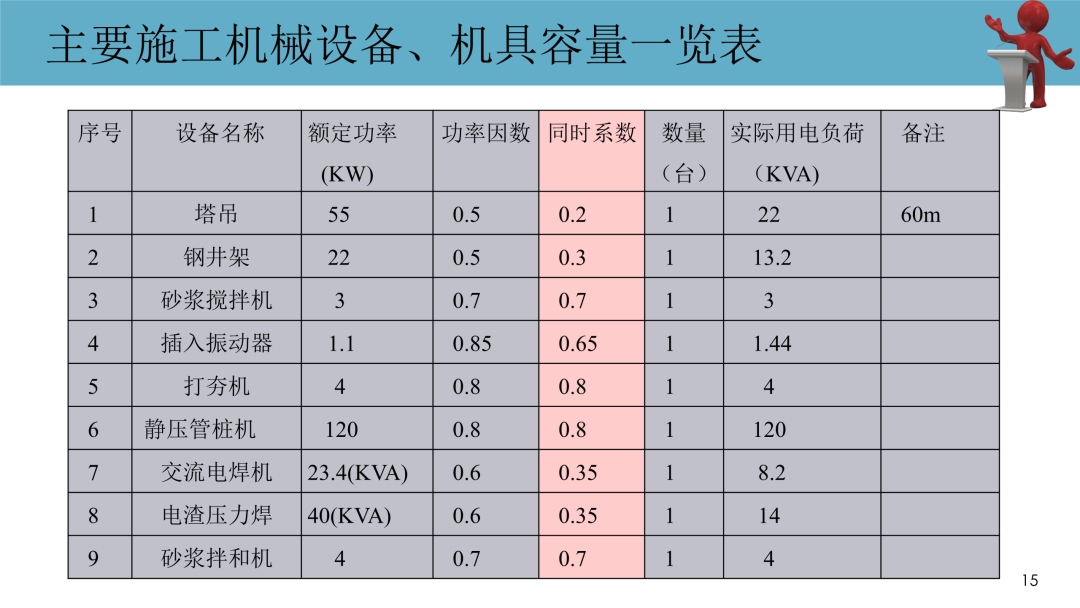

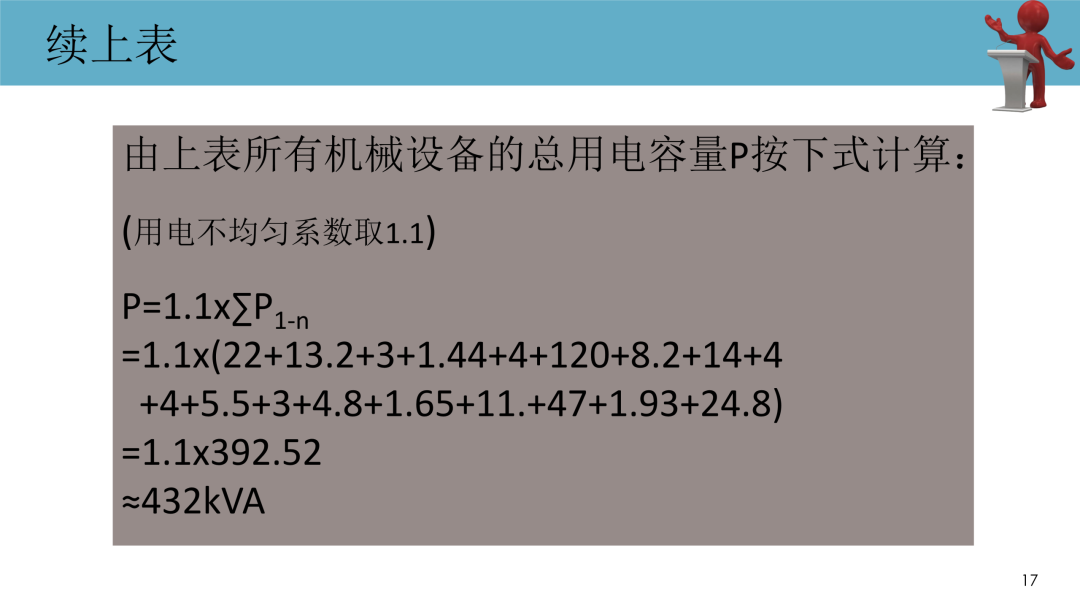

适合:施工阶段、设备已确定逐台统计塔吊、施工电梯、焊机、泵机、加工机械等,计入功率因数 + 同时系数,再加1.1 倍不均匀系数

二、报装规则

  • 变压器容量区间
    常用315KVA~630KVA
  • 供电半径
    建议≤300米,压降小,损耗低
  • 分阶段报装
    • 400 亩及以上:生活区单独配变
    • 400 亩以下:就近接线供电
    • 可一次性申报总容量,分期投运变压器

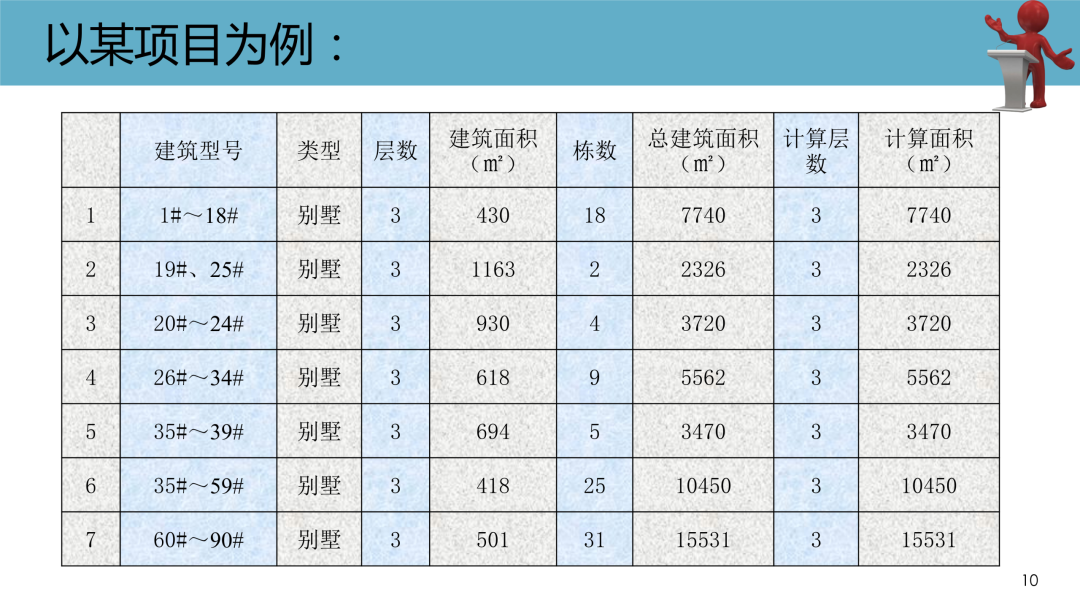

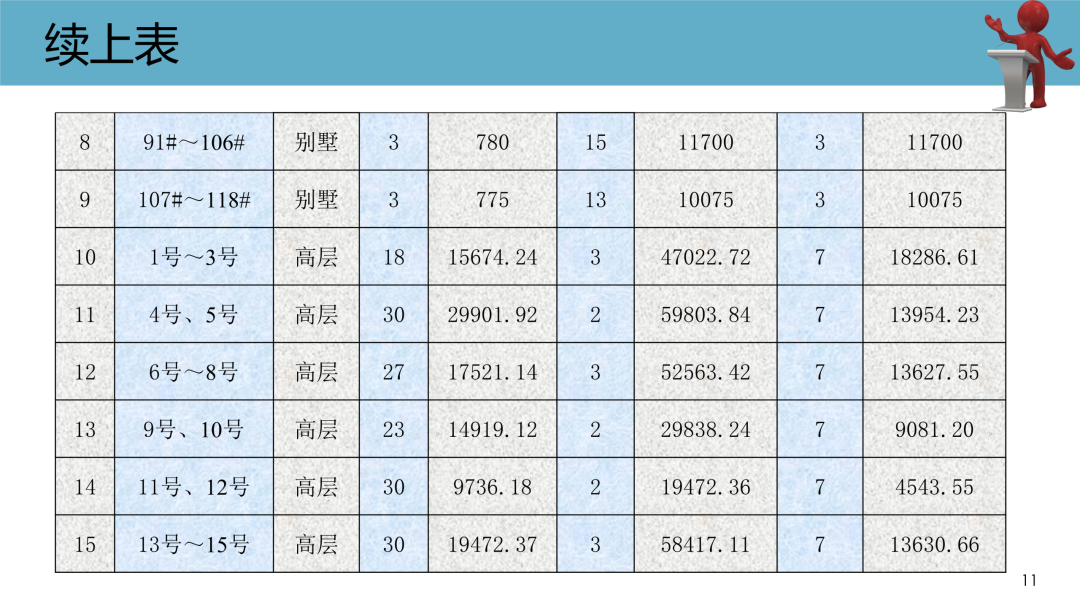

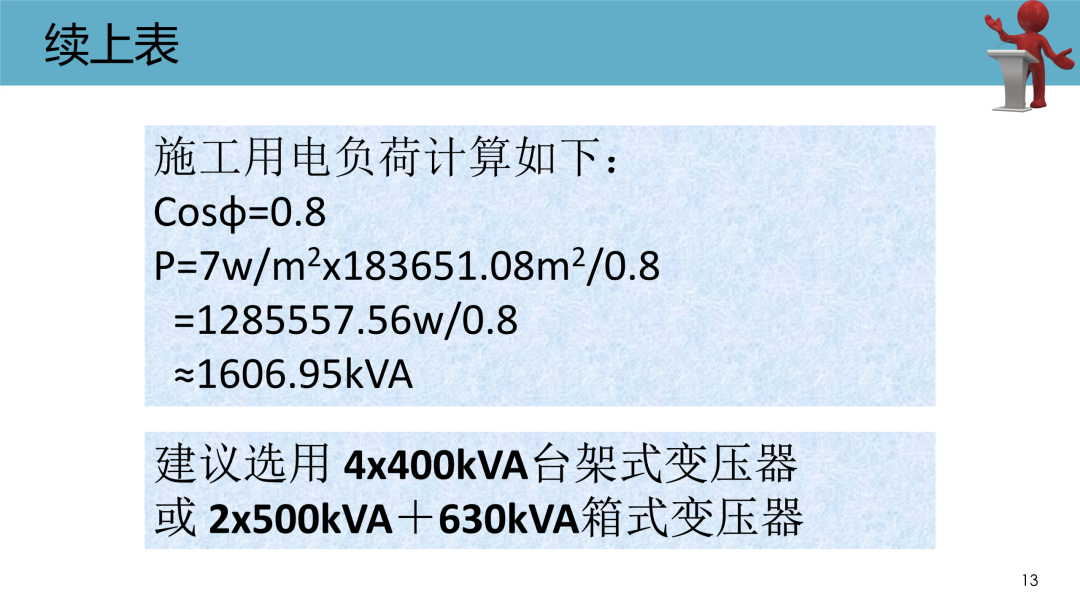

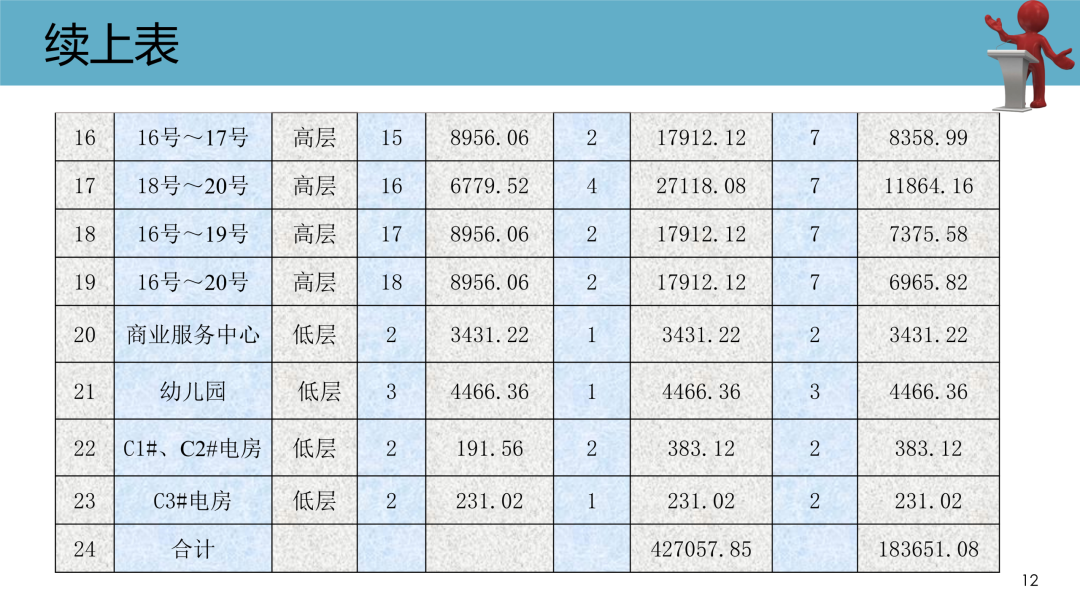

三、实际案例参考
